Một nhân viên đang phụ trách 12 task. Một người khác chỉ có 5 task. Nếu chỉ nhìn vào số lượng, quản lý có thể kết luận người thứ nhất đang bận hơn. Nhưng 12 task đó có thể chỉ là những đầu việc nhỏ, trong khi 5 task còn lại đều phức tạp, có deadline gần và phụ thuộc vào nhiều bên.
Số lượng task cho biết một người đang phụ trách bao nhiêu công việc, nhưng không phản ánh đầy đủ lượng nguồn lực cần thiết để hoàn thành chúng. Vì vậy, muốn nhận diện đúng người đang quá tải, nhà quản lý cần nhìn sâu hơn vào effort, thời hạn, capacity khả dụng và đặc điểm của từng công việc.
Nhiều task có đồng nghĩa với quá tải không?
Không phải lúc nào cũng vậy. Một nhân viên có thể phụ trách nhiều task nhưng phần lớn đã gần hoàn thành hoặc chỉ cần xử lý trong thời gian ngắn. Ngược lại, một người có ít task hơn vẫn có thể chịu áp lực lớn nếu mỗi công việc đòi hỏi nhiều giờ tập trung, phải xử lý gấp hoặc liên tục phát sinh thay đổi.
Số lượng task cũng không phản ánh phần việc nằm ngoài hệ thống. Họp, hỗ trợ khách hàng, đào tạo nhân viên mới, xử lý yêu cầu đột xuất và các công việc hành chính đều sử dụng capacity nhưng có thể không được ghi nhận thành task.
Bởi vậy, dùng số lượng task làm chỉ số duy nhất dễ tạo ra hai nhận định sai: người có ít task được xem là đang rảnh, còn người có nhiều task mặc nhiên bị coi là quá tải.
Workload nên được hiểu như thế nào?
Workload là tổng khối lượng công việc một người cần xử lý trong một khoảng thời gian nhất định. Để biết workload có phù hợp hay không, khối lượng này phải được so sánh với capacity thực tế của người đó trong cùng khoảng thời gian.
Atlassian định nghĩa capacity planning là quá trình đối chiếu nhu cầu công việc với thời gian, kỹ năng và mức độ sẵn sàng thực tế của đội ngũ. Mục tiêu không phải tính xem một người có thể nhận bao nhiêu task về mặt lý thuyết, mà xác định lượng công việc họ thực sự có khả năng hoàn thành.
Có thể hiểu ngắn gọn: Workload là phần việc cần làm. Capacity là khả năng thực tế để xử lý phần việc đó.
Một người chỉ được xem là quá tải khi nhu cầu công việc vượt quá hoặc liên tục tiến gần giới hạn capacity của họ.

Vì sao đếm số task không đủ?
Mỗi task có mức effort khác nhau
Task “kiểm tra lại một nội dung” và task “xây dựng proposal cho khách hàng” đều được tính là một task. Tuy nhiên, thời gian và mức độ tập trung cần thiết hoàn toàn khác nhau.
Đây là lý do mỗi task nên có Estimated Effort, tức ước tính lượng thời gian hoặc nguồn lực cần để hoàn thành. Với công việc đang thực hiện, hệ thống cần quan tâm đến effort còn lại thay vì toàn bộ effort ban đầu.
Một task được ước tính 20 giờ nhưng đã hoàn thành gần hết không nên tiếp tục được tính như một task mới bắt đầu.
Deadline tạo ra mức áp lực khác nhau
Hai người có cùng 30 giờ công việc còn lại nhưng tình trạng workload có thể không giống nhau.
Nếu một người có ba tuần để hoàn thành, khối lượng đó vẫn có thể phân bổ hợp lý. Nếu người còn lại phải hoàn thành trong bốn ngày, nguy cơ quá tải cao hơn nhiều.
Do đó, workload phải được đặt trong một khung thời gian cụ thể như tuần này, hai tuần tới hoặc một sprint. Nếu không có khung thời gian, con số effort gần như không cho biết công việc có vượt capacity hay không.
Công việc bị gián đoạn cũng tiêu tốn nguồn lực
Thời gian làm việc không đồng nghĩa hoàn toàn với thời gian có thể dành cho task.
Theo Microsoft Work Trend Index, nhóm người dùng nhận nhiều thông báo nhất có thể bị gián đoạn trung bình hai phút một lần trong giờ làm việc cốt lõi. Các cuộc họp, email và tin nhắn liên tục khiến quỹ thời gian tập trung thực tế nhỏ hơn số giờ thể hiện trên lịch.
Vì vậy, một nhân viên có lịch làm việc 40 giờ mỗi tuần không có nghĩa là họ có đủ 40 giờ để thực hiện các task dự án.
Mức độ phức tạp và phụ thuộc không giống nhau
Có những công việc cần người thực hiện tự xử lý từ đầu đến cuối. Một số công việc khác lại phụ thuộc vào dữ liệu, phê duyệt hoặc kết quả từ nhiều bên liên quan.
Ngay cả khi effort dự kiến giống nhau, task có nhiều điểm phụ thuộc thường tạo ra áp lực điều phối lớn hơn. Người phụ trách phải follow-up, cập nhật kế hoạch và xử lý các thay đổi nằm ngoài khả năng kiểm soát trực tiếp.
Các yếu tố này khó quy đổi hoàn toàn thành số giờ nhưng vẫn cần xuất hiện như tín hiệu bổ sung khi đánh giá workload.
Công thức đo workload cơ bản
Một cách đo có thể áp dụng là so sánh tổng Estimated Effort còn lại với Capacity khả dụng của nhân viên trong cùng kỳ.
Workload rate = Tổng Estimated Effort còn lại / Capacity khả dụng × 100%
Trong đó:
Capacity khả dụng = Tổng thời gian làm việc theo lịch – thời gian nghỉ hoặc vắng mặt – thời gian cố định đã phân bổ – phần capacity dành cho công việc khác.
Ví dụ, một nhân viên có 40 giờ làm việc trong tuần. Người đó nghỉ phép 4 giờ, có 8 giờ họp và công việc cố định, đồng thời cần dành 4 giờ để xử lý các yêu cầu phát sinh.
Capacity khả dụng trong tuần là: 40 – 4 – 8 – 4 = 24 giờ
Nếu tổng effort còn lại của các task phải xử lý trong tuần là 30 giờ, workload rate sẽ là: 30 / 24 × 100% = 125%
Con số này cho thấy lượng công việc đã vượt capacity khả dụng. Người quản lý cần xem xét lại thứ tự ưu tiên, deadline hoặc cách phân bổ nguồn lực.
Nếu chỉ nhìn thấy nhân viên này có 6 task, quản lý sẽ không nhận ra vấn đề rõ ràng như khi so sánh effort với capacity.

Có nên dùng một ngưỡng workload chung cho mọi team?
Không nên áp dụng cứng một ngưỡng cho toàn doanh nghiệp.
Nhóm chăm sóc khách hàng thường cần giữ capacity cho các yêu cầu phát sinh. Team phát triển phần mềm cần thời gian xử lý lỗi ngoài kế hoạch. Trong khi đó, một nhóm làm việc theo quy trình ổn định có thể dự báo khối lượng chính xác hơn.
Doanh nghiệp có thể xây dựng các trạng thái như thấp, phù hợp, cao và quá tải, nhưng khoảng phần trăm của từng trạng thái nên được điều chỉnh theo đặc điểm công việc.
Một người có workload rate 100% về mặt lý thuyết đã sử dụng hết capacity. Tuy nhiên, nếu môi trường thường xuyên phát sinh yêu cầu gấp, mức 100% không còn khoảng trống để xử lý biến động và có thể đã là một tín hiệu rủi ro.
Mục tiêu không phải làm cho mọi người luôn đạt 100%. Mục tiêu là phân bổ công việc ở mức có thể duy trì, đồng thời vẫn giữ được phần dự phòng phù hợp.
Ngoài workload rate, cần theo dõi những tín hiệu nào?
Workload rate cung cấp một góc nhìn định lượng nhưng chưa thể mô tả toàn bộ tình trạng làm việc. Nhà quản lý nên đối chiếu với một số tín hiệu bổ sung.
Nhiều deadline tập trung trong cùng thời điểm
Tổng effort có thể vẫn nằm trong capacity của cả tháng, nhưng phần lớn công việc lại đến hạn trong cùng một tuần. Sự tập trung deadline có thể khiến nhân viên quá tải cục bộ dù chỉ số của toàn kỳ trông vẫn bình thường.
Công việc liên tục bị chuyển sang kỳ tiếp theo
Một số task không quá hạn vì deadline thường xuyên được điều chỉnh. Nếu công việc liên tục bị dời sang tuần sau, đây có thể là dấu hiệu capacity thực tế thấp hơn kế hoạch hoặc mức effort ban đầu chưa được ước tính đúng.
Tỷ lệ task khẩn cấp tăng cao
Nhiều công việc phát sinh với mức ưu tiên cao khiến kế hoạch ban đầu liên tục bị phá vỡ. Khi đó, vấn đề có thể không nằm ở năng suất của nhân viên mà ở cách tiếp nhận và sắp xếp yêu cầu của cả team.
Làm việc ngoài giờ kéo dài
Một nhân viên vẫn hoàn thành toàn bộ task đúng hạn có thể được đánh giá là đang làm tốt. Nhưng nếu kết quả đó chỉ đạt được nhờ thường xuyên làm ngoài giờ, workload thực tế đã không còn bền vững.
Tổ chức Y tế Thế giới xác định burnout là hệ quả của tình trạng căng thẳng kéo dài tại nơi làm việc không được quản lý hiệu quả. WHO và ILO cũng cho biết làm việc từ 55 giờ mỗi tuần trở lên có liên hệ với nguy cơ đột quỵ và tử vong do bệnh tim thiếu máu cục bộ cao hơn so với mức 35–40 giờ.
Chính nhân viên phản ánh rằng họ không còn capacity
Dữ liệu hỗ trợ quản lý nhận biết vấn đề nhưng không thay thế trao đổi trực tiếp. Estimated Effort có thể chưa chính xác, task có thể phát sinh yêu cầu mới hoặc nhân viên đang thực hiện những công việc chưa được ghi nhận.
Khi dữ liệu và phản hồi của người thực hiện không giống nhau, quản lý cần tìm nguyên nhân thay vì mặc định một bên sai.

Làm gì khi phát hiện một thành viên đang quá tải?
Mục đích của việc đo workload không phải gắn nhãn nhân viên mà là hỗ trợ ra quyết định phân bổ nguồn lực.
Trước tiên, quản lý cần kiểm tra những task nào đang tạo ra phần lớn workload. Không phải tất cả công việc đều có mức độ ưu tiên và tác động giống nhau.
Một số phương án có thể được cân nhắc:
-
Chuyển một phần công việc cho thành viên còn capacity và có kỹ năng phù hợp.
-
Điều chỉnh thứ tự ưu tiên, tạm hoãn những task chưa cần xử lý ngay.
-
Chia một task lớn thành các phần nhỏ để nhiều người có thể phối hợp.
-
Điều chỉnh deadline khi thời hạn ban đầu không còn khả thi.
-
Giảm số cuộc họp hoặc phần công việc cố định trong giai đoạn cao điểm.
-
Làm rõ điểm phụ thuộc để người phụ trách không phải tự follow-up quá nhiều bên.
Không nên chỉ yêu cầu nhân viên “cố gắng thêm” khi dữ liệu cho thấy lượng việc đã vượt khả năng xử lý. Nếu không có hành động điều chỉnh, dashboard workload chỉ giúp doanh nghiệp nhìn thấy vấn đề mà không giải quyết được vấn đề.
Dữ liệu workload không nên trở thành công cụ chấm điểm nhân viên
Workload cao không đồng nghĩa với hiệu suất cao. Workload thấp cũng không tự động có nghĩa là nhân viên làm việc kém.
Một người có workload thấp có thể đang chờ đầu vào, vừa hoàn thành một giai đoạn lớn hoặc được giữ capacity để xử lý công việc phát sinh. Người có workload cao có thể đang được giao quá nhiều việc chứ không phải làm việc hiệu quả hơn.
Dữ liệu workload nên được dùng để trả lời những câu hỏi như:
-
Có cần điều chỉnh phân công không?
-
Deadline hiện tại có khả thi không?
-
Team còn khả năng nhận thêm dự án không?
-
Công việc nào cần ưu tiên hoặc tạm hoãn?
-
Thành viên nào cần được hỗ trợ?
Nếu biến tỷ lệ workload thành KPI đánh giá cá nhân, nhân viên có thể cố giữ chỉ số ở mức cao hoặc nhập Estimated Effort theo hướng có lợi cho mình. Khi đó, dữ liệu không còn phản ánh đúng khả năng thực tế của đội ngũ.

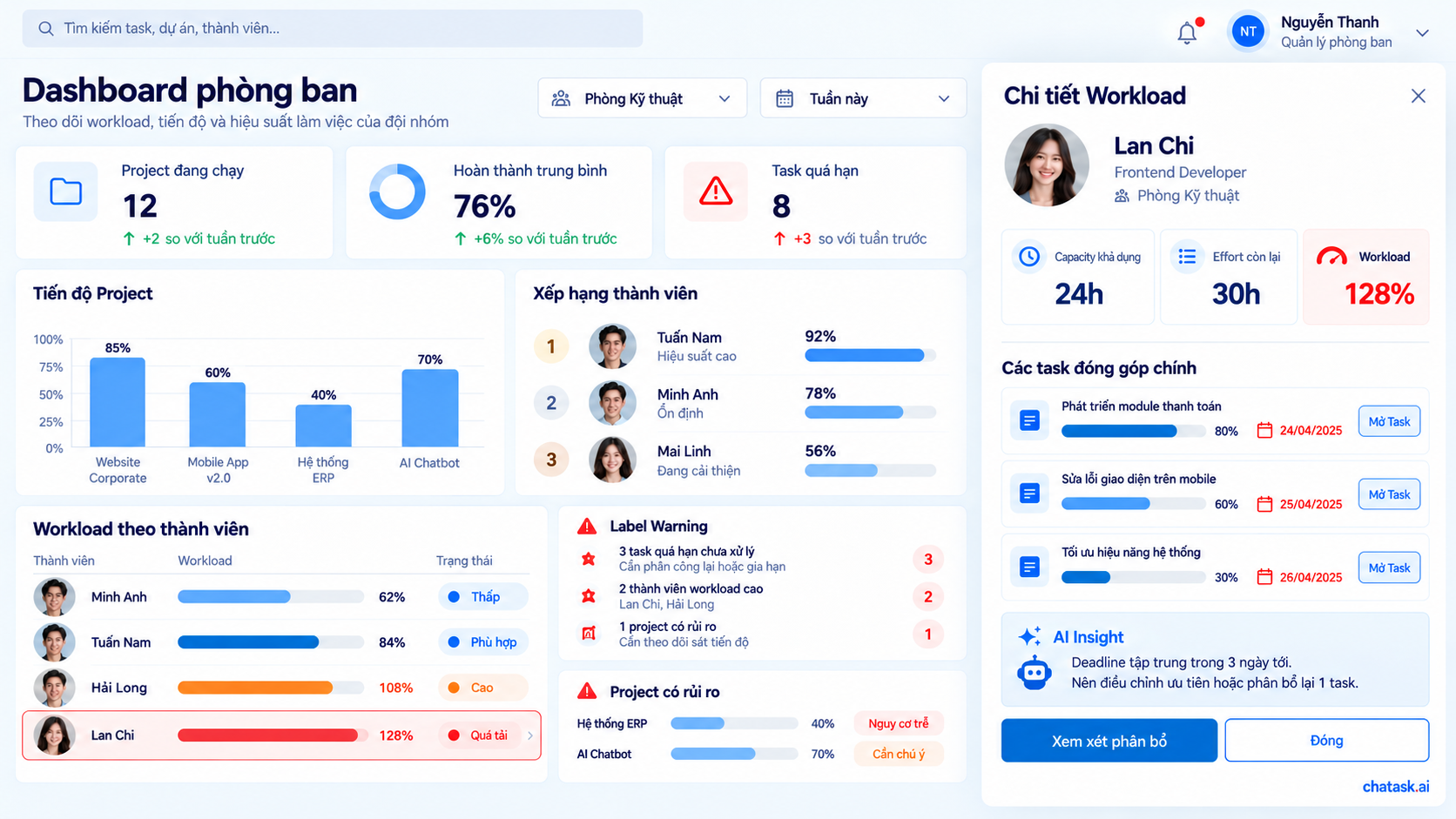

ChaTask hỗ trợ nhà quản lý nhìn workload như thế nào?
Trong ChaTask, dữ liệu về task, người phụ trách, thời hạn và tiến độ được hình thành ngay trong quá trình làm việc. Từ những dữ liệu này, dashboard phòng ban có thể hỗ trợ quản lý theo dõi workload của từng thành viên trong một khoảng thời gian xác định.
Thay vì chỉ hiển thị số lượng task, workload cần được tính dựa trên effort còn lại và capacity khả dụng. Mỗi thành viên có thể được thể hiện theo trạng thái như thấp, phù hợp, cao hoặc quá tải để quản lý nhanh chóng nhận diện những trường hợp cần xem xét.
Khi chọn một thành viên, quản lý có thể đi sâu vào các task đang tạo ra workload, deadline liên quan và những dữ liệu còn thiếu. Nếu chưa đủ thông tin để tính toán, hệ thống cần thông báo rõ thay vì hiển thị 0% hoặc tự động gán trạng thái.
AI có thể hỗ trợ phân tích thêm các dấu hiệu như deadline tập trung, task liên tục bị chậm hoặc workload tăng bất thường. Tuy nhiên, quyết định chuyển việc, thay đổi deadline hay điều chỉnh nguồn lực vẫn cần được nhà quản lý xem xét trong ngữ cảnh thực tế.

Đo workload để phân bổ công việc tốt hơn
Đếm số lượng task là cách đơn giản để có một hình dung ban đầu, nhưng không đủ để kết luận một nhân viên đang rảnh hay quá tải.
Một góc nhìn workload có ý nghĩa phải kết hợp effort còn lại, capacity khả dụng, thời hạn và những đặc điểm thực tế của công việc. Dữ liệu cũng cần được đặt cạnh phản hồi của nhân viên thay vì được sử dụng như một kết luận tuyệt đối.
Khi được đo đúng, workload không chỉ cho biết ai đang có nhiều việc. Nó giúp nhà quản lý trả lời câu hỏi quan trọng hơn: đội ngũ có thực sự đủ khả năng hoàn thành những gì doanh nghiệp đang cam kết hay không?
